キュービクル更新工事 26.4

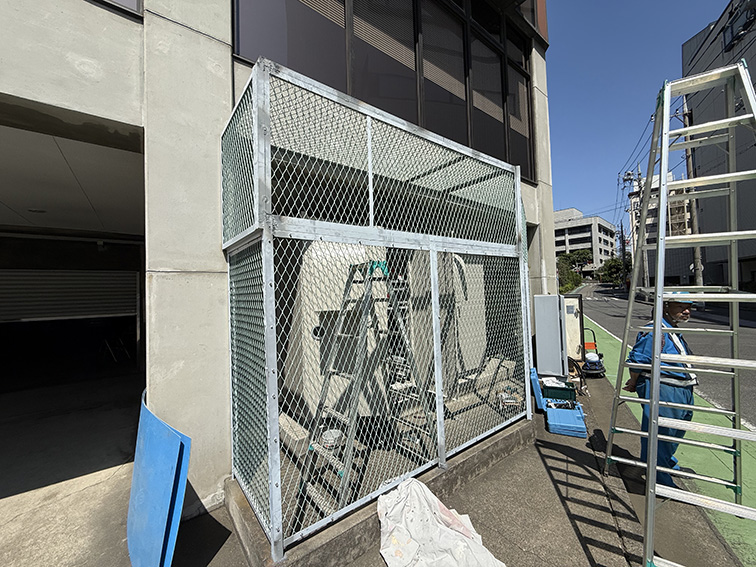

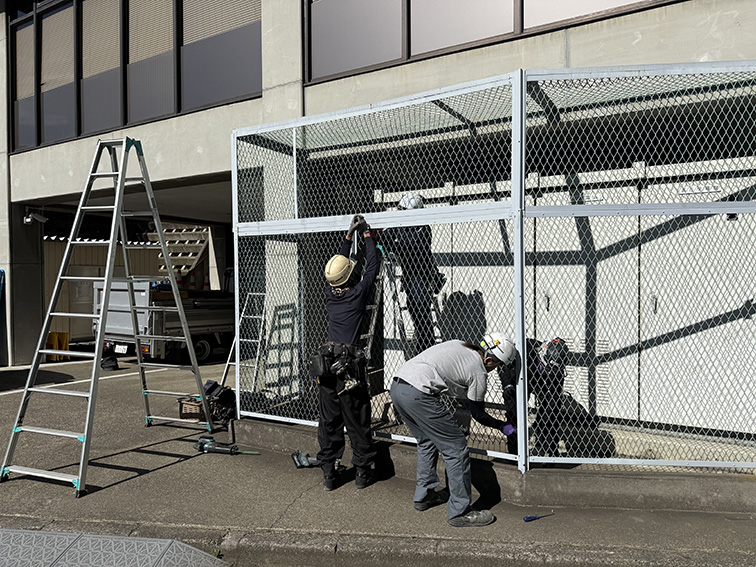

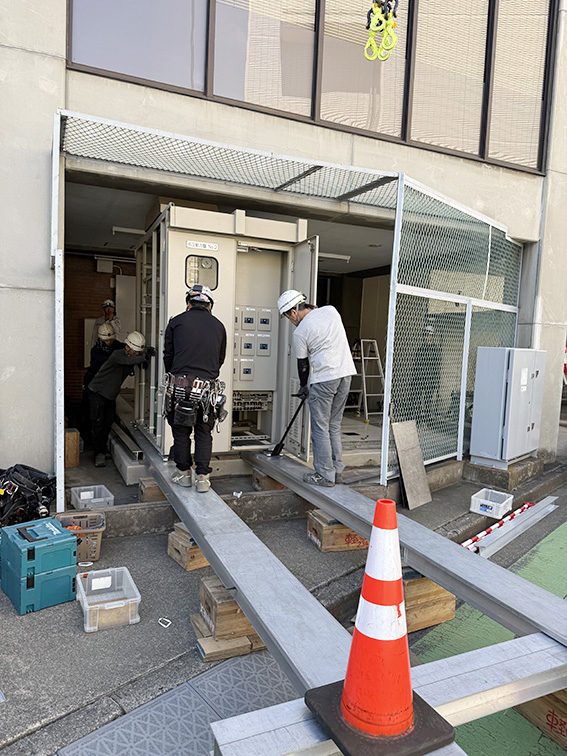

① 正面のフェンスを一時的に撤去します。

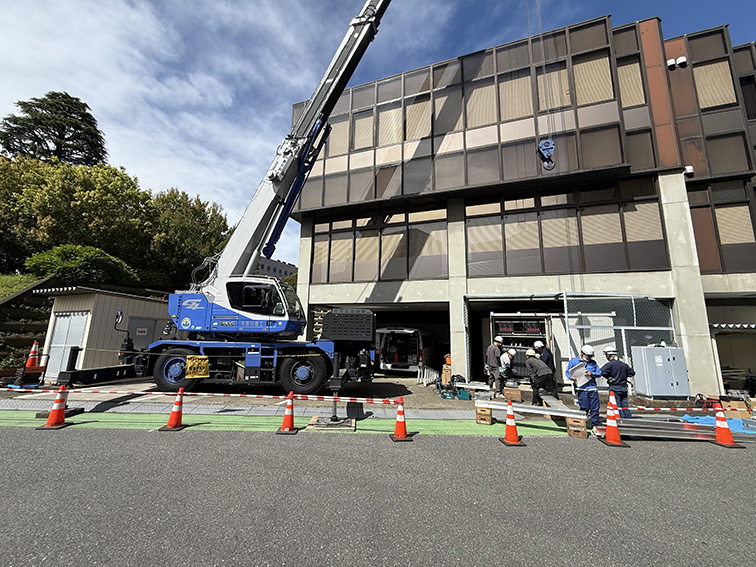

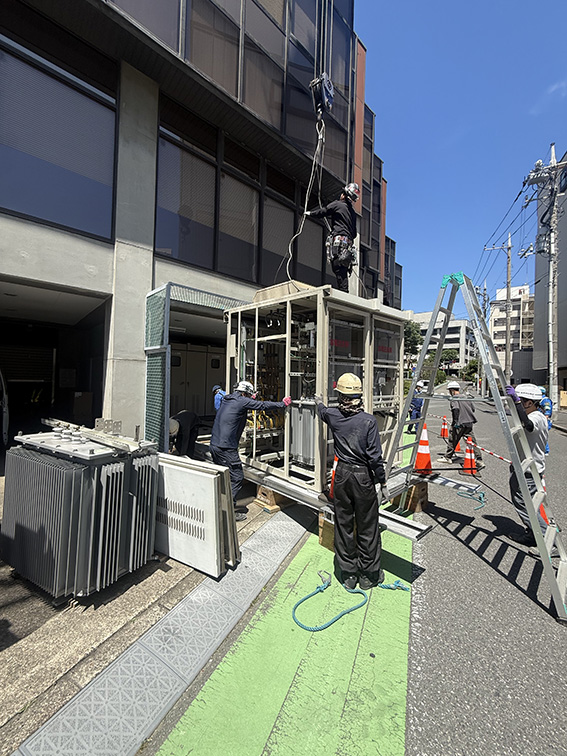

② 搬出用の鋼材床を設置して重量ローラーで引出します。

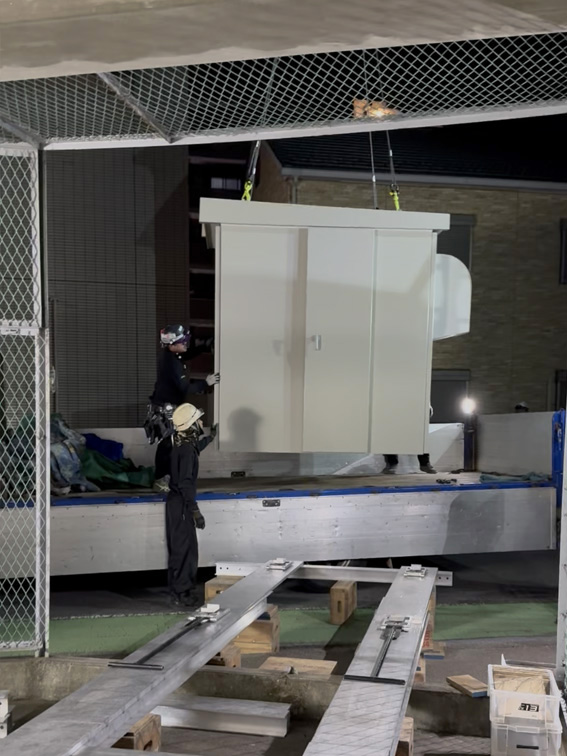

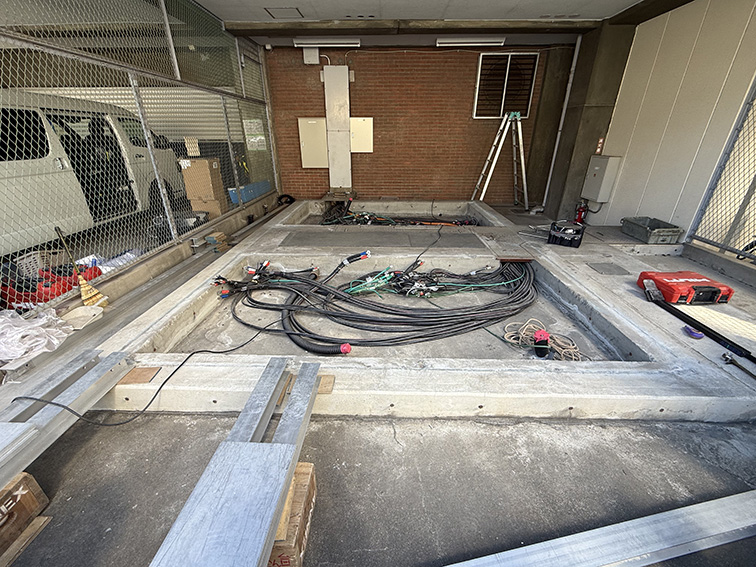

③ 16tラフターにて揚重搬出します。

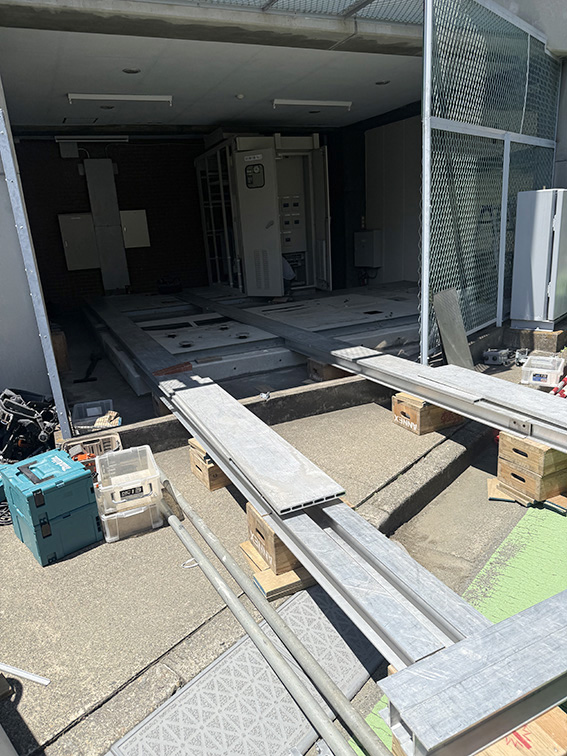

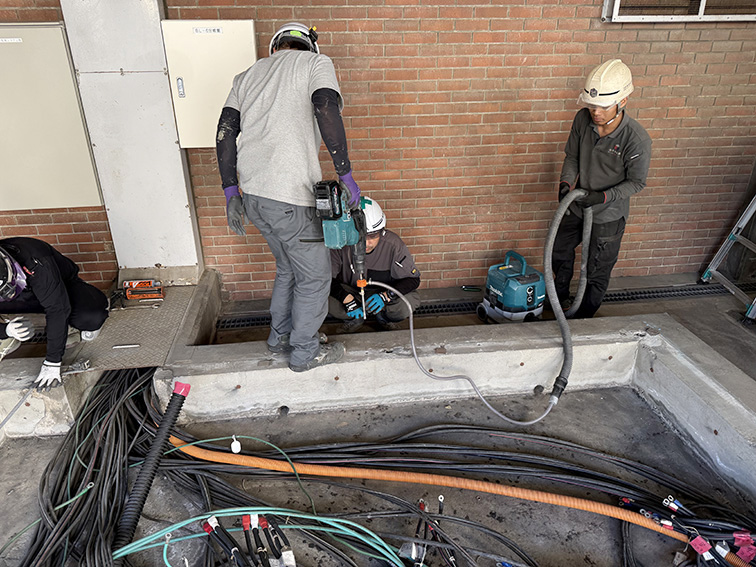

④ 搬出、撤去完了

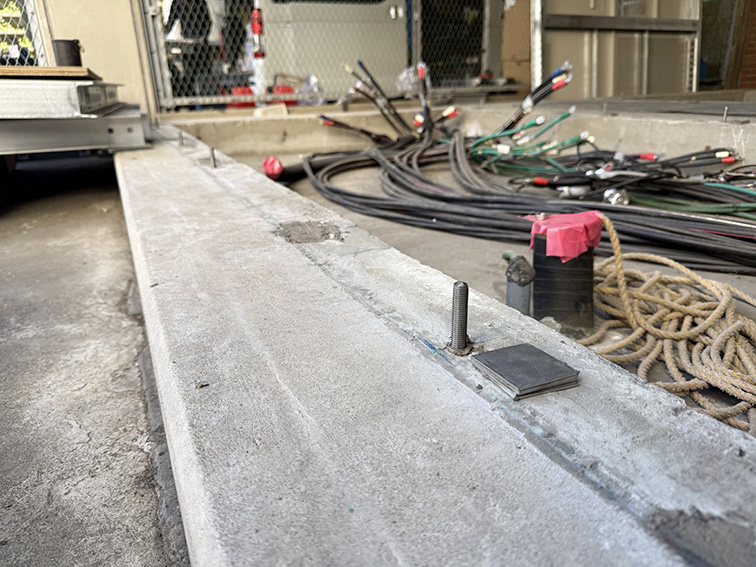

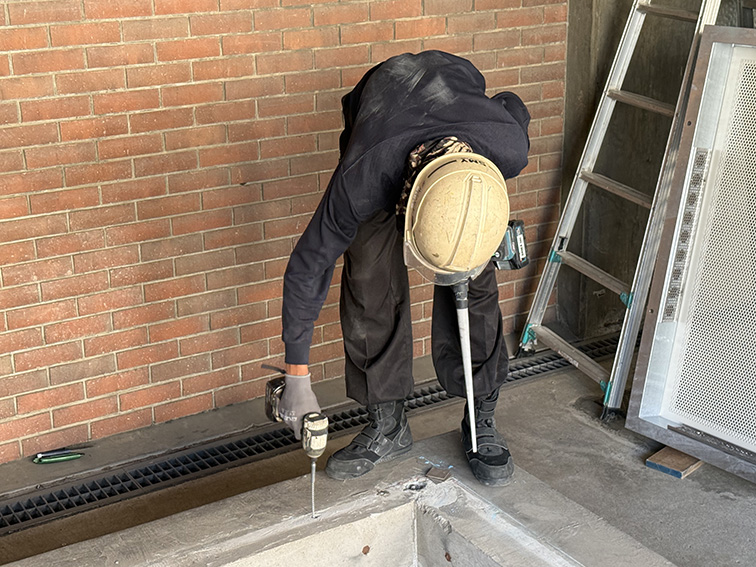

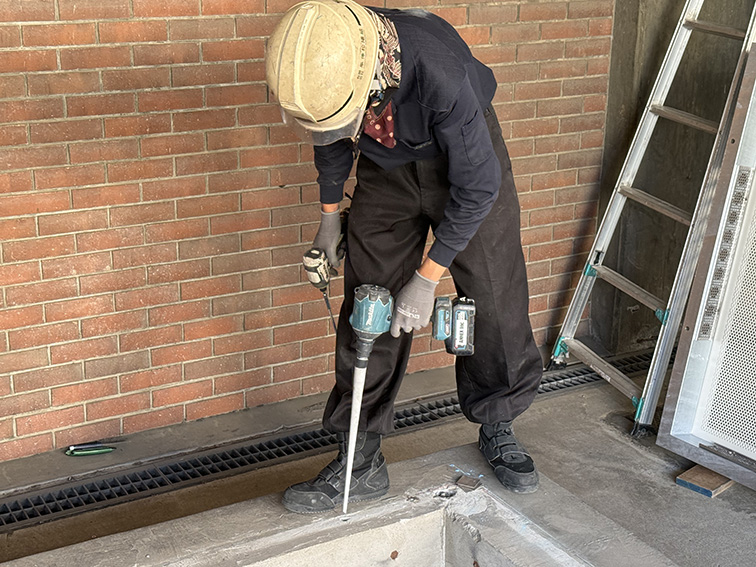

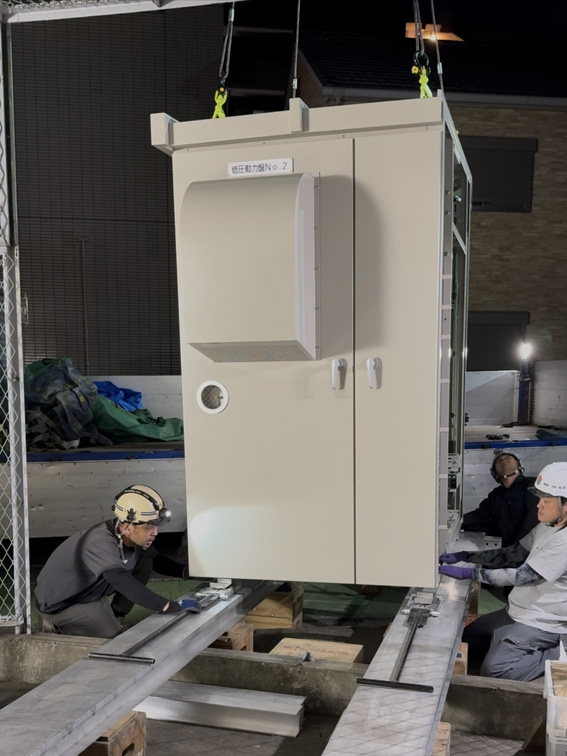

⑤ アンカー打設、レベルライナー調整完了

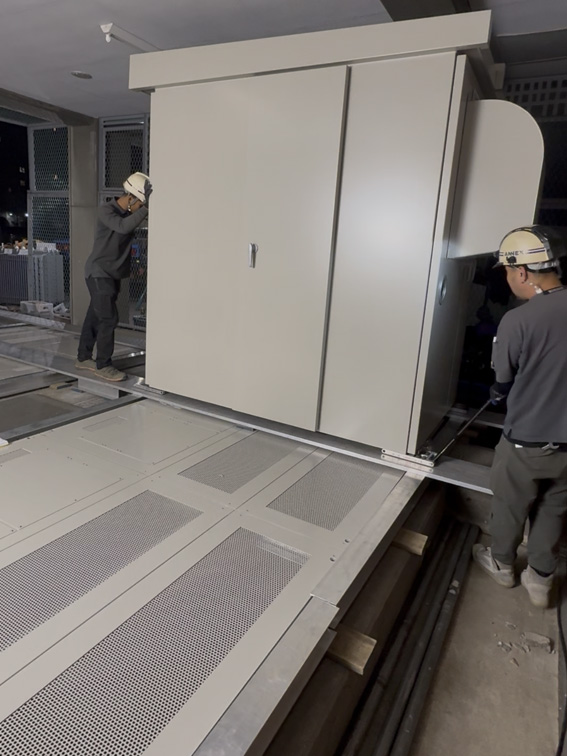

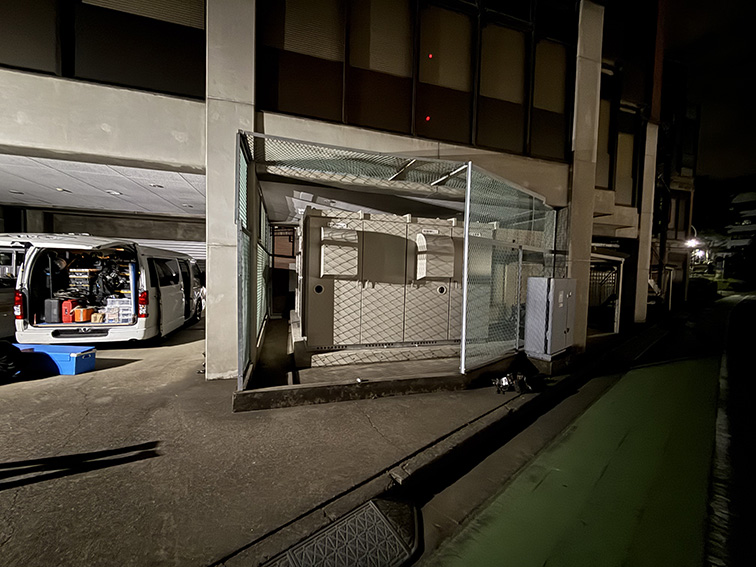

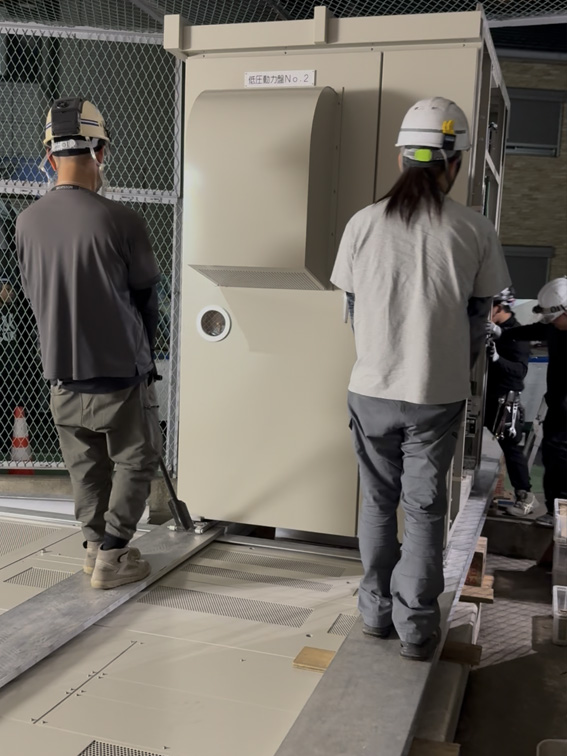

⑥揚重、重量ローラ搬入

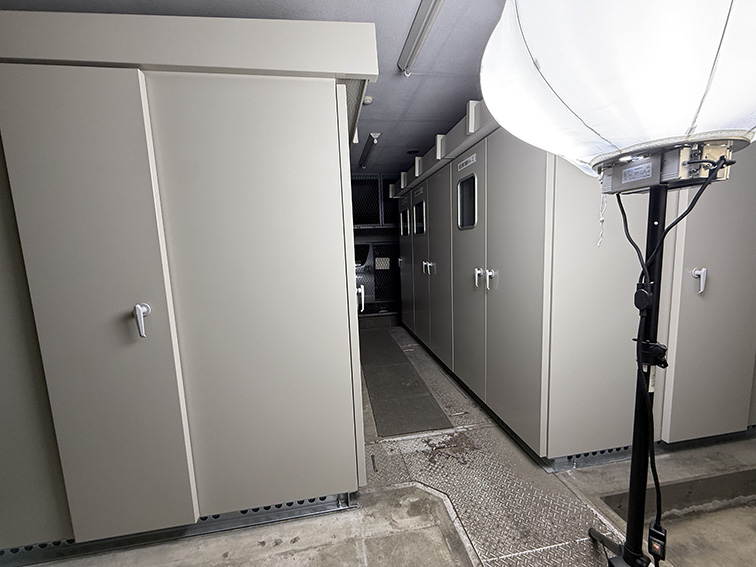

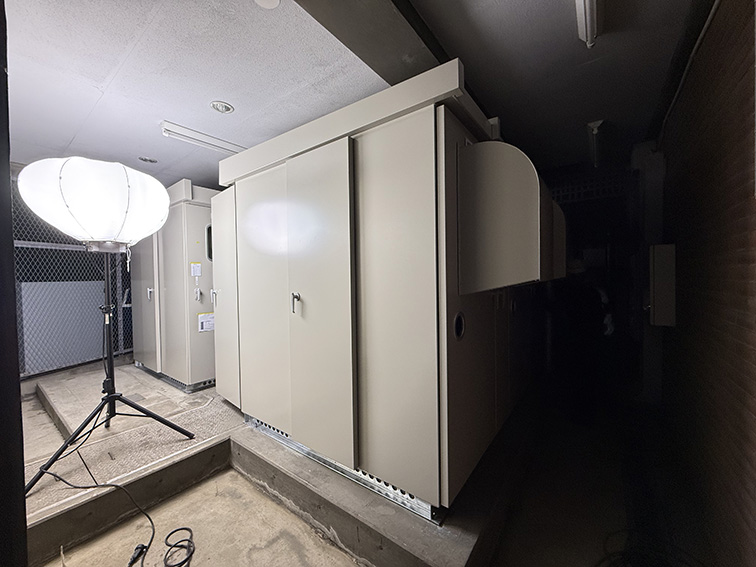

⑦キュービクル設置完了
停電時間制限があるので、昼間撤去、夜間設置にて完了です。

⑧基礎と鋼材の設置面コーキング
フェンス溶接復旧
塗装補修で完工です。
